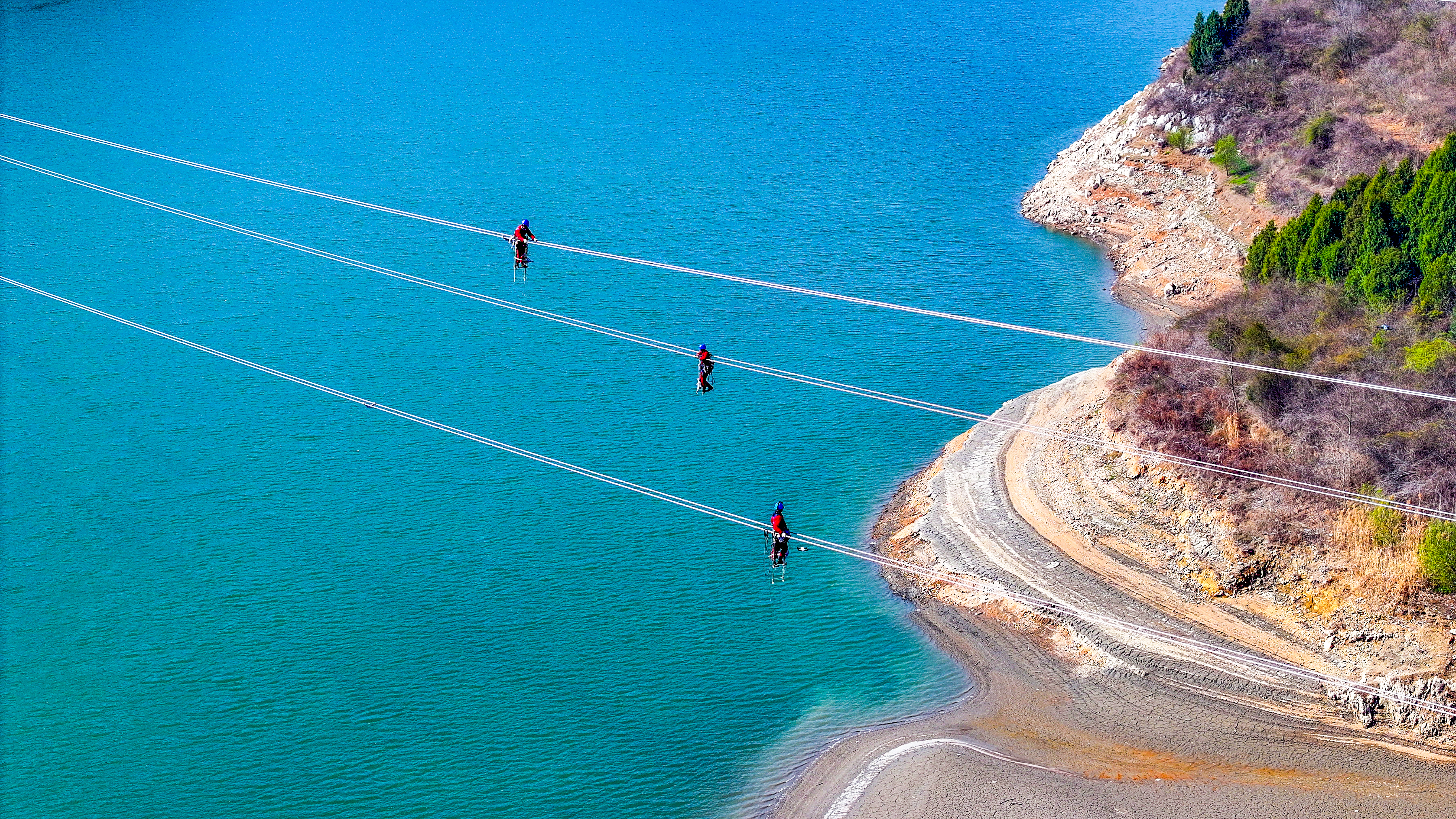

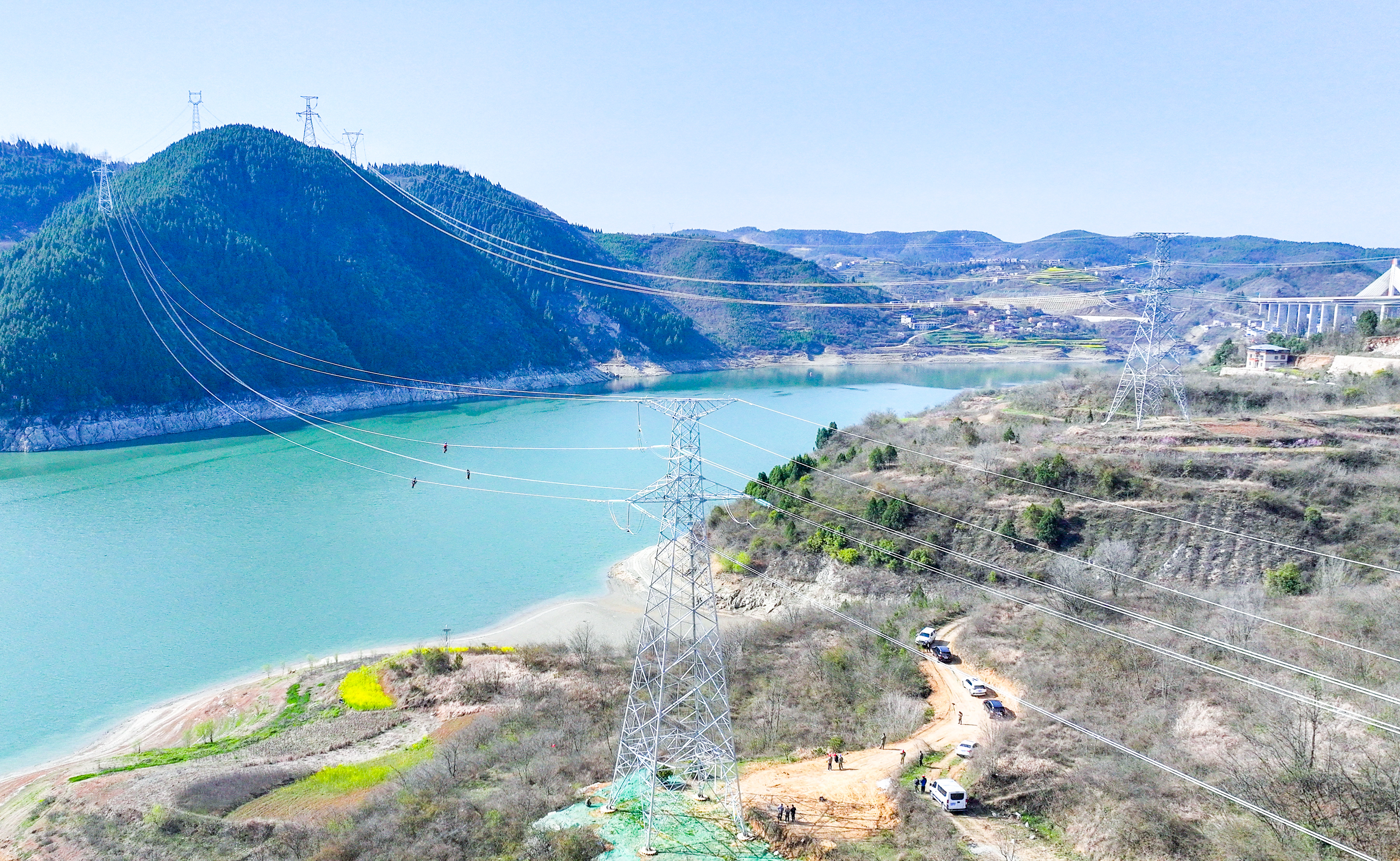

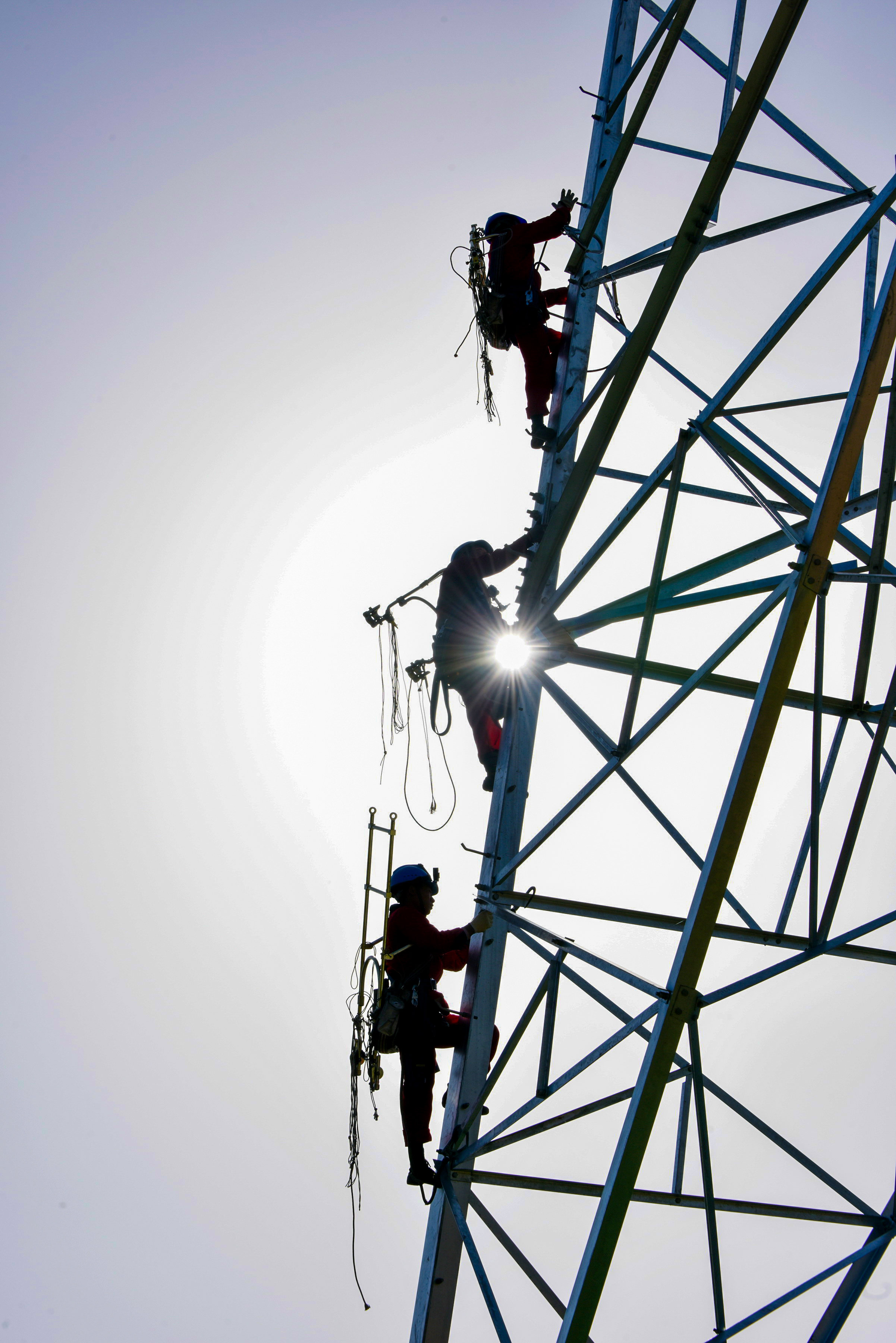

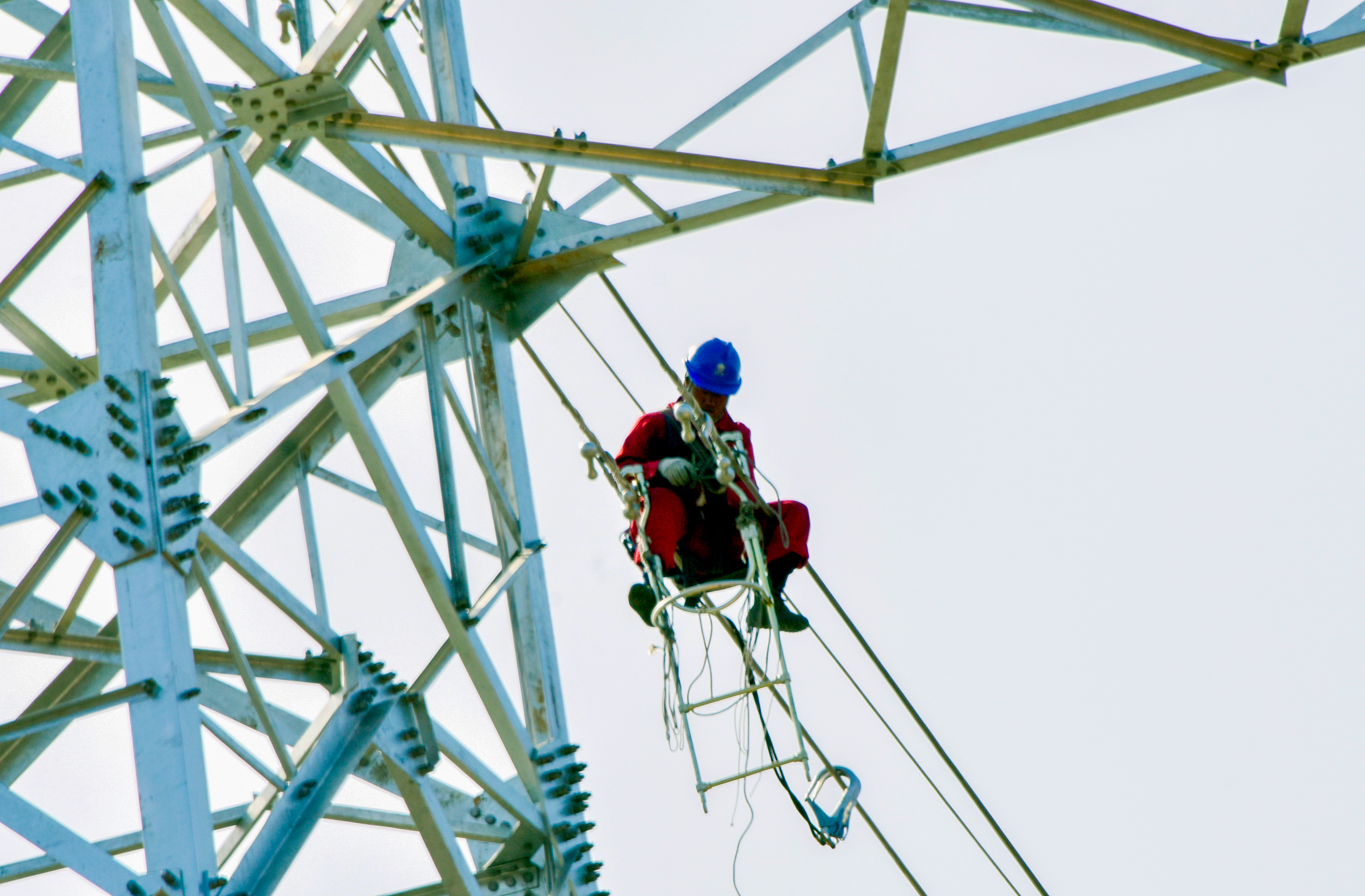

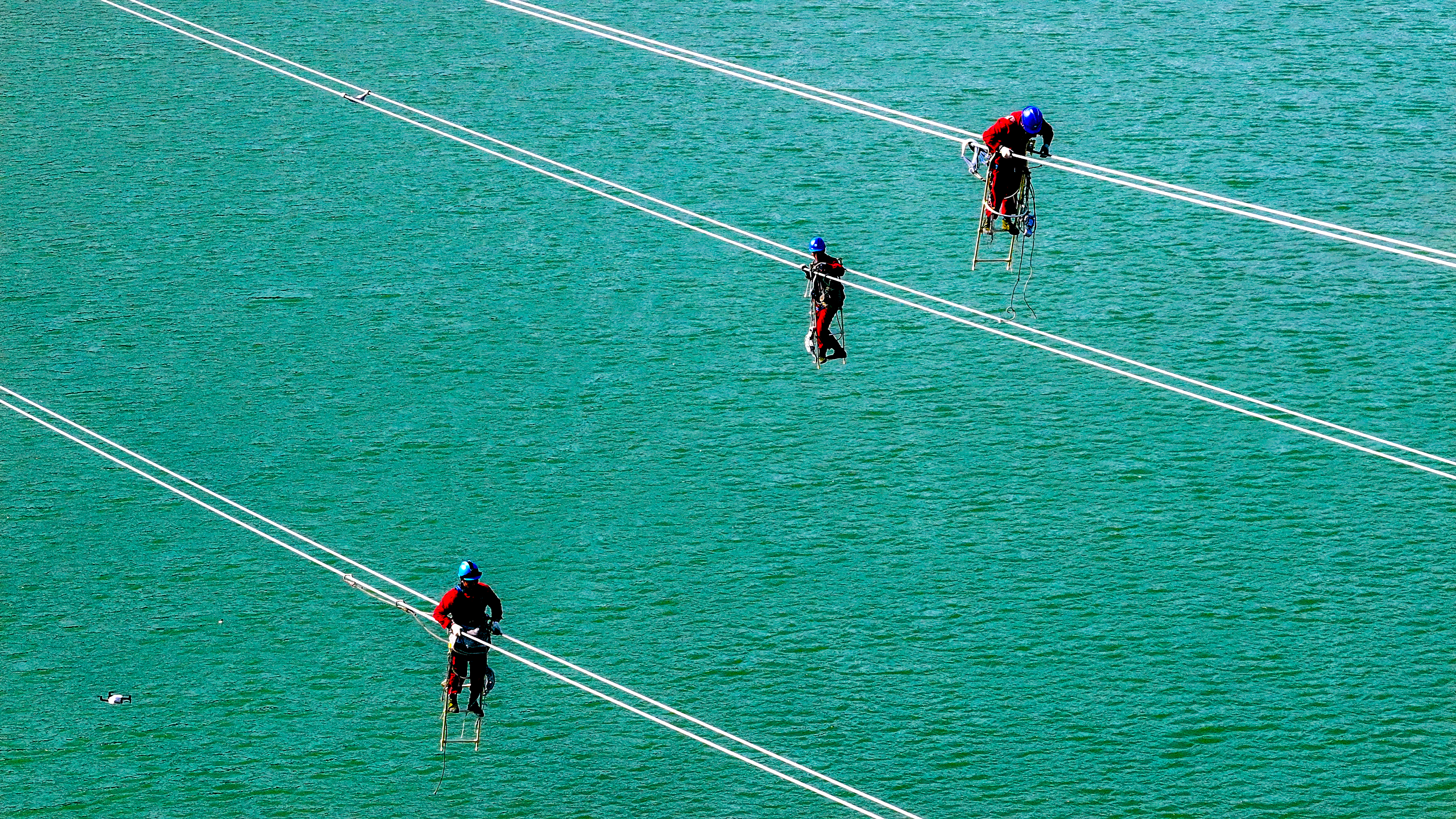

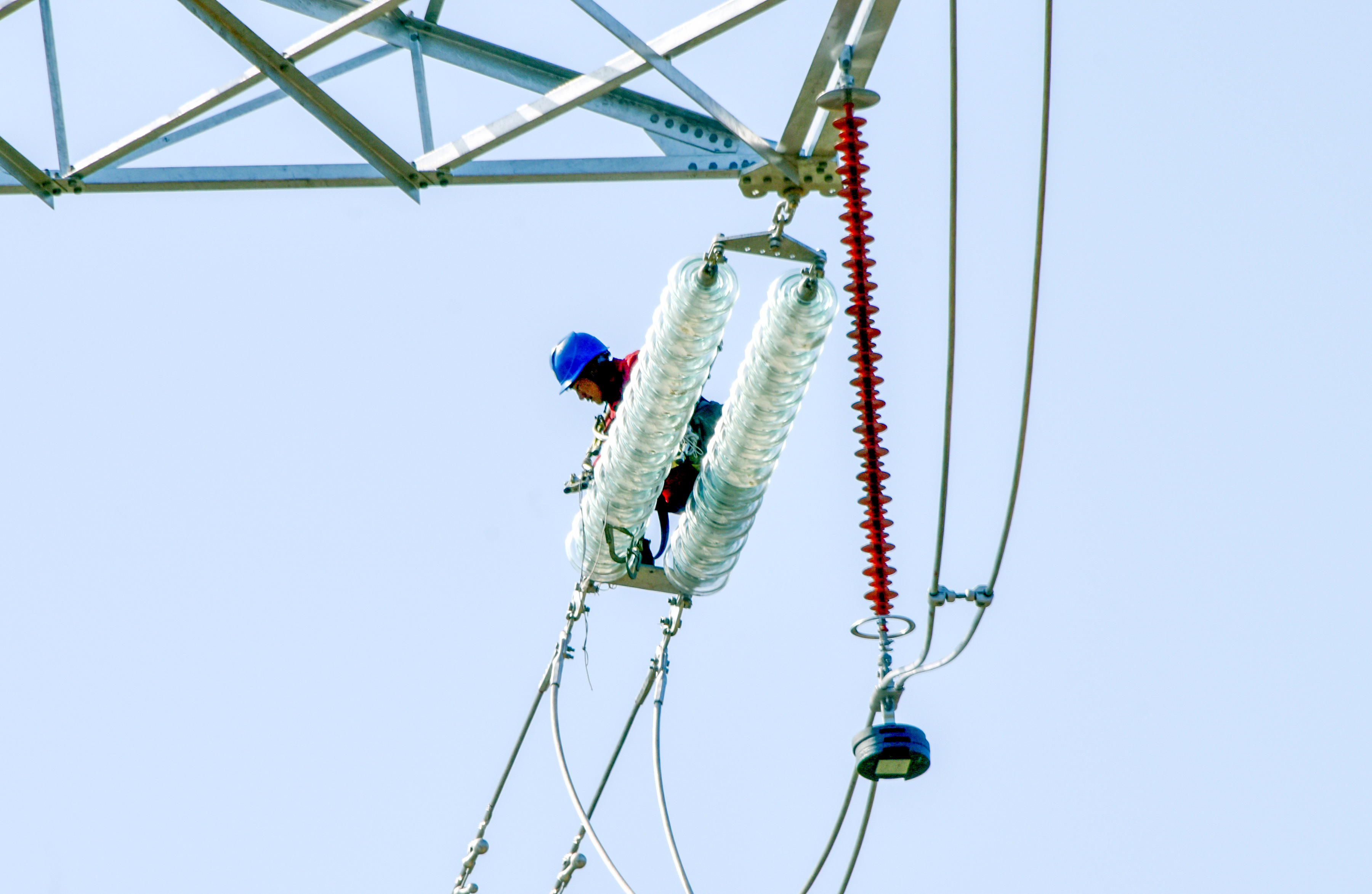

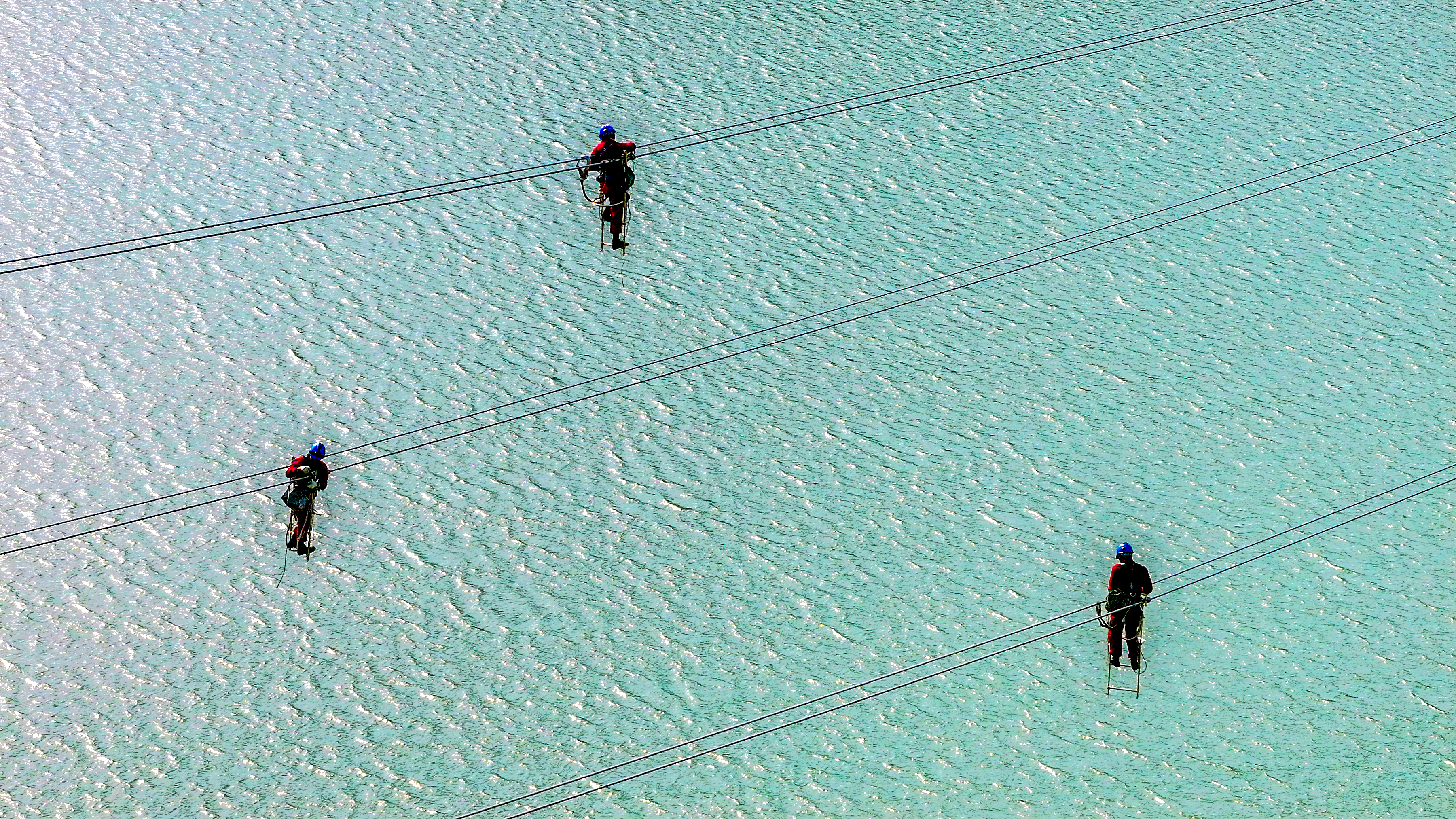

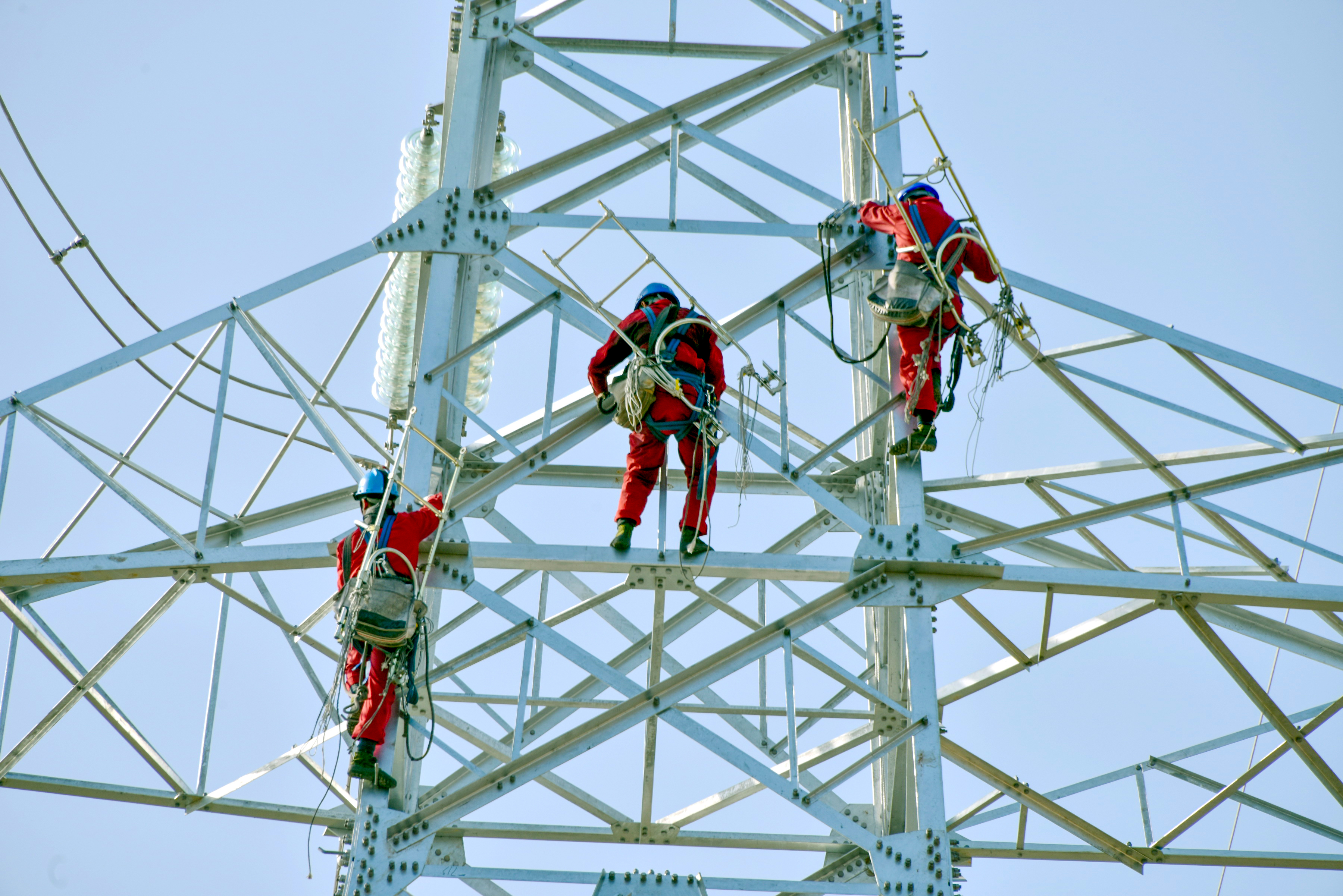

3月20日,郧阳区青山镇琵琶滩村至汉江北岸的西十高铁专用电网跨汉江线路完成架设。跨汉江两座铁塔线路全长809米,线路与江面的距离达到46.5米,共安装18个间隔棒。工程完工后为西十高铁箭流铺、东河两座牵引站提供电源保障,工程计划4月底建成。西十高铁十堰境内设郧西、十堰东两站,全长255.76公里,设计时速350公里,预计2026年开通运营。
